Checkliste für die Installation von Telefonkabinen am Arbeitsplatz

Schnelle Antwort

Eine Checkliste für die Installation einer Bürotelefonkabine sollte vor der Ankunft der Kabine folgende Punkte überprüfen: Größe und Gewicht der Transportkiste, Lieferweg, Durchfahrtshöhe von Aufzug und Türen, Zustand des Fußbodens, Strom- und Datenanschlüsse, Platz zum Abstellen der Lieferung, Montageteam sowie Punkte für die Endabnahme. Für das Modell B&H Ergonomics Elite-S sollten Sie außerdem eine schützende Holzkiste, ein 390 kg schweres Paket und einen vorbereiteten Montagebereich für drei Personen einplanen.

Zuletzt aktualisiert: 8. Juli 2026 | Autor: Richard | Geschätzte Lesezeit: 9 Minuten

Für wen diese Installationscheckliste gedacht ist

Diese Checkliste richtet sich an Facility-Manager, Büroplaner, Arbeitsgruppen und Beschaffungsmanager, die die Lieferung einer Bürotelefonkabine vorbereiten. Sie ist keine allgemeine Anleitung zum Selberbauen und enthält keinen Vergleich verschiedener Installationskostenszenarien. Das Ziel ist einfacher: Es soll sichergestellt werden, dass die Kabine an ihren endgültigen Standort gebracht, waagerecht aufgestellt, sicher angeschlossen und nach dem Aufbau abgenommen werden kann.

Falls Ihr Team vor der Installationsplanung noch verschiedene Modelle vergleicht, beginnen Sie mit dem B&H Ergonomics. Büro-Telefonzelle Kategorie. Wenn Sie bereits einen Messestand bestellt haben, nutzen Sie diese Seite als Checkliste vor der Lieferung und nach der Aufstellung.

Vor der Lieferung: Überprüfen Sie, ob der Messestand, die Transportkiste und der Aufstellungsort bereit sind

Bevor der Lkw eintrifft, sollten Sie drei Dinge schriftlich festhalten: Was wird geliefert, wo soll es abgestellt werden und wer ist für den Transport vom Empfangsort zum endgültigen Aufstellungsort verantwortlich?.

Für das Modell B&H Ergonomics Elite-S ist die Verpackung für den sicheren Versand in einer schützenden Holzkiste ausgelegt. Die Kistenmaße betragen ca. B 2360 × T 680 × H 1350 mm bzw. ca. 92,9 × 26,8 × 53,1 Zoll. Das Verpackungsgewicht beträgt ca. 390 kg bzw. 860 lb.

Vor der Auslieferung zu erledigende AufgabeWas zu bestätigen istWarum es wichtig ist
StandenmodellBitte geben Sie das genaue Modell, die Konfiguration und die Ausführung an.Verhindert Fehler beim Empfang oder bei der Platzierung
KistengrößeB 2360 × T 680 × H 1350 mm für Elite-SUnterstützt die Zugangskontrolle an Türen, in Fluren und in Aufzügen
VerpackungsgewichtEtwa 390 kg / 860 lb für den Elite-SBeeinflusst die Fördertechnik und die Aufzugskapazität
EmpfangspunktLaderampe, Straßenrand, Eingangsbereich oder FrachtbereichLegt fest, wie weit die Kabine verschoben werden muss
Endgültiger StandortGenaue Angabe von Raum, Etage und StandausrichtungReduziert Layoutänderungen in letzter Minute
VersammlungsortSchaffen Sie Platz rund um den endgültigen StandortBietet dem Team Platz, um die Ausrüstung sicher auszupacken und zusammenzubauen

Warten Sie nicht bis zum Tag der Lieferung, um den Transportweg zu vermessen. Es kann sein, dass der Stand zwar perfekt in den Zielraum passt, der Transport der Kiste oder der Paneele dorthin jedoch durch den Flur, den Aufzug oder eine enge Ecke verhindert wird.

Schritt 1: Die Lieferroute vermessen, bevor der Stand eintrifft

Gehen Sie die gesamte Strecke vom Anlieferungsort bis zum endgültigen Aufstellungsort ab. Messen Sie die engsten und tiefsten Stellen, nicht nur den Zielort. Ich suche in der Regel nach dem “einzigen Engpass”: der engsten Tür, der kleinsten Aufzugsöffnung, dem tiefsten Hindernis an der Decke oder der schärfsten Kurve.

Routen-KontrollpunktZu erfassende MesswerteBestanden/Bedenken
Laderampe oder WareneingangstürHöhe × Breite
Eingang zum HauptgebäudeHöhe × Breite
Tür eines LastenaufzugsHöhe × Breite
Innenraum des AufzugsHöhe × Breite × Tiefe
Tragkraft des AufzugsNennlastgrenze
Engster KorridorNutzbreite
Niedrigste Decke, Rohrleitung oder LeuchteLichte Höhe
Engste KurveOb sich die längste Kiste oder Platte sicher drehen lässt
Letzte TüröffnungHöhe × Breite

Sollte ein Kontrollpunkt nahe an der Größe der Kiste liegen, machen Sie Fotos und klären Sie die Route vor der Zustellung mit B&H Ergonomics ab. Ein paar Minuten für die Routenprüfung können verhindern, dass eine Kiste in einer Lobby, einem Frachtbereich oder einem Flur stecken bleibt.

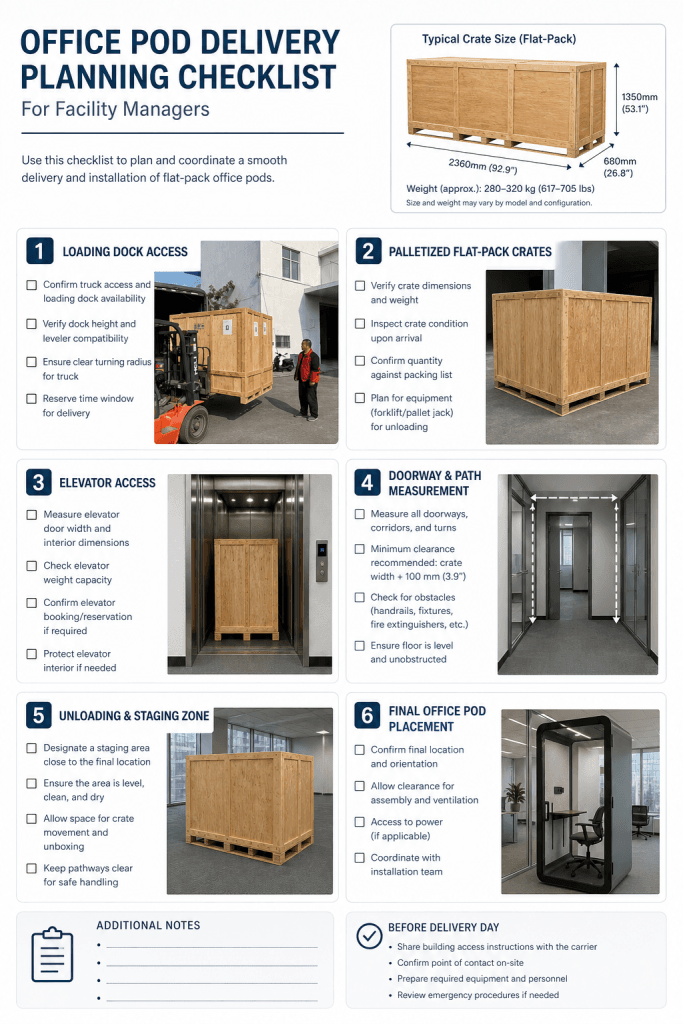

Bürogondel-Lieferung

Schritt 2: Aufzug, Türen, Flur und Wendeflächen auf ausreichenden Freiraum prüfen

Bei mehrstöckigen Bürogebäuden stellt der Aufzug oft die größte Hürde dar. Überprüfen Sie sowohl die Türöffnung als auch die Größe des Fahrkorbs. Es kann vorkommen, dass eine Transportkiste zwar durch die Aufzugstür passt, aber dennoch nicht in den Fahrkorb hineinpasst, oder dass sie zwar in den Fahrkorb passt, aber zusammen mit der Transportausrüstung die Gewichtsgrenze überschreitet.

Falls Ihr Standort nur über einen Personenaufzug verfügt, fragen Sie den Hausverwalter, ob die Anlieferung von Waren gestattet ist und ob der Aufzug ein Paket mit einem Gewicht von etwa 390 kg / 860 lb befördern kann. Sollte die Antwort unklar sein, gehen Sie nicht davon aus, dass das Lieferteam “das schon irgendwie hinbekommt”. Klären Sie dies vor der Terminvereinbarung ab.

Überprüfen Sie auch die Ecken. Lange Bauteile lassen sich unter Umständen schwerer wenden, als es auf dem Papier den Anschein hat. Messen Sie den Wendebereich aus, machen Sie Fotos und markieren Sie etwaige Hindernisse wie Wandhalterungen, Handläufe, tief hängende Rohre, Zugangskontrollschranken oder enge Vorräume.

Schritt 3: Bodenhöhe, Belastung und endgültige Platzierung bestätigen

Die Kabine sollte auf einem stabilen, möglichst ebenen Boden aufgestellt werden. Eine unebene Aufstellung kann die Ausrichtung der Türen, den Sitz der Paneele und die Qualität der akustischen Abdichtung beeinträchtigen. Bei Projekten am Arbeitsplatz sollte die Überprüfung des Bodens vor der Ankunft der Kabine erfolgen, nicht erst nach dem Öffnen der Transportkiste.

Verwenden Sie diese Checkliste für die Platzierung:

EinstufungstestWas zu beachten istAktion
BodenniveauDeutliche Neigung, unebene Fliesen, Übergänge, weiche StellenDie endgültige Aufstellfläche markieren und vor der Lieferung überprüfen
BodenfestigkeitDoppelboden, ältere Betonplatte oder ungewisse TragfähigkeitFragen Sie den Hausverwalter, ob der Boden das Gewicht des Pakets und der aufgestellten Kabine tragen kann.
TeppichartKurzfloriger Objektteppich vs. dicker, weicher TeppichVermeiden Sie eine instabile Platzierung auf dickem, flauschigem Teppichboden
TüranschlagGenügend Platz zum Ein- und Aussteigen sowie für den täglichen GebrauchVor der Montage die Ausrichtung überprüfen
Zirkulation in der näheren UmgebungKeine versperrten Gänge, Fluchtwege oder SchreibtischeHalten Sie die üblichen Bewegungswege am Arbeitsplatz frei
WandnäheAusreichend Freiraum für die Aufstellung und den ZugangVermeiden Sie es, Kabel oder Anschlüsse einzuklemmen

B&H Ergonomics-Stände sind zwar auf eine ebene Aufstellung ausgelegt, dennoch spielen die Gegebenheiten vor Ort eine Rolle. Falls der Boden ein deutliches Gefälle aufweist, über erhöhte Revisionsklappen verfügt oder die Tragfähigkeit ungewiss ist, überprüfen Sie den Zustand vor der Lieferung oder bitten Sie um Unterstützung bei Ihrem Projekt.

Schritt 4: Planung der Stromversorgung, der Datenverbindungen und der Kabelsicherheit

Eine Telefonzelle ist nicht sinnvoll, wenn das Stromkabel einen Gehweg kreuzt, die Steckdose verdeckt ist oder das WLAN-Signal bei Videoanrufen schwach ist. Planen Sie die Strom- und Datenversorgung bereits vor dem Installationstag.

Überprüfen Sie bei den meisten Büroinstallationen Folgendes:

  • Die Lage der Steckdose im Verhältnis zur endgültigen Position des Messestandes.
  • Die für den Modell- und Projektmarkt erforderlichen Spannungswerte und Steckertypen.
  • Ob eine neue Steckdose oder eine neue Kabelkanalführung benötigt wird.
  • Ob die Kabine Videoanrufe unterstützt, für die eine stabile Internetverbindung erforderlich ist.
  • Ob die Verlegung des Kabels eine Stolpergefahr darstellt.
  • Ob die Bauvorschriften vorschreiben, dass für elektrische Änderungen ein zugelassener Elektriker hinzugezogen werden muss.

Wenn die Lüftungsleistung bei der Kaufentscheidung eine Rolle spielt, sehen Sie sich das Modell B&H Ergonomics an. Leitfaden zur Belüftung von Telefonzellen vor der Installation. Belüftung, Stromversorgung und Aufstellung sind miteinander verknüpft: Eine Kabine kann zwar korrekt installiert aussehen, sich aber dennoch ungemütlich anfühlen, wenn die Stromversorgung, die Belüftung oder die Kabelverlegung erst im Nachhinein berücksichtigt werden.

Schritt 5: Überprüfen Sie die Holzkiste bei der Lieferung

Wenn die Kiste ankommt, überprüfen Sie sie bitte vor dem Auspacken. Dies ist besonders wichtig bei einem schweren Artikel wie dem Elite-S, der in einer schützenden Holzkiste mit einem Gewicht von etwa 390 kg / 860 lb versandt wird.

Wenden Sie ein einfaches Verfahren zur Annahmeprüfung an:

  1. Überprüfen Sie die Außenseite der Kiste auf sichtbare Beschädigungen.
  2. Fotografieren Sie alle Seiten, bevor Sie die Verpackung öffnen.
  3. Fotografieren Sie alle verbeulten, rissigen, nassen oder durchstochenen Stellen.
  4. Überprüfen Sie die Angaben auf dem Versandetikett und die Modellangaben.
  5. Die Kiste darf nur mit geeigneten Transportmitteln bewegt werden.
  6. Sorgen Sie beim Auspacken dafür, dass Kleinteile, Blenden und Verpackungsmaterial übersichtlich angeordnet sind.
  7. Melden Sie Schäden unverzüglich, bevor die Montage fortgesetzt wird.

Für sichere Handhabungsverfahren gilt die offizielle Richtlinie der OSHA Materialtransport und Lagerung Diese Anleitung ist eine nützliche Orientierungshilfe für Teams am Arbeitsplatz, die schwere Materialien transportieren. Befolgen Sie für die eigentliche Montage des Messestandes die B&H Ergonomics-Montageanleitung für das jeweilige Modell.

Schritt 6: Vorbereitung des Montagebereichs und des Montageteams

Räumen Sie vor Beginn der Montage den Arbeitsbereich rund um den endgültigen Aufstellungsort der Kabine frei. Entfernen Sie lose Möbel, herumliegende Gegenstände und Hindernisse, die die Handhabung der Paneele beeinträchtigen könnten. Bewahren Sie die Transportkiste, die Paneele, die Befestigungselemente und das Werkzeug übersichtlich auf, damit das Team keine Zeit mit der Suche nach Teilen verliert.

Bei B&H Ergonomics Elite-S ist die Standard-Installationsmethode die Selbstmontage durch den Kunden. Wenn der Aufstellungsort vorbereitet ist, die Verpackung ausgepackt wurde und die Montageanleitung korrekt befolgt wird, können drei Personen einen Elite-S in etwa 10 Minuten zusammenbauen. Diese Zeitangabe sollte als Richtwert für einen vorbereiteten Standort betrachtet werden und stellt keine Garantie für alle Standortbedingungen dar.

Für Projekte, die eine besonders sorgfältige Betreuung erfordern, kann B&H Ergonomics je nach Projektstandort und Verfügbarkeit Installationsdienste von Drittanbietern in den Vereinigten Staaten, Kanada und Sydney koordinieren. Klären Sie dies bitte frühzeitig ab, falls für Ihr Gebäude strenge Liefervorschriften, eingeschränkter Zugang zu Laderampen, gewerkschaftliche Arbeitsvorschriften oder ein enger Zeitplan für den Einzug gelten.

Schritt 7: Durchführung der abschließenden Abnahmeprüfung

Überprüfen Sie die Kabine nach dem Aufbau, bevor Sie sie den Mitarbeitern übergeben. Die Überprüfung sollte die Stabilität, den Türsitz, die Stromversorgung, die Belüftung und die grundlegende akustische Privatsphäre umfassen.

PrüfpunktWas ist zu prüfen?Standard bestehen
StandsicherheitStellen Sie sich hinein und prüfen Sie, ob es wackelt oder sich verschiebt.Der Stand fühlt sich stabil und waagerecht an
Ausrichtung der TürDie Tür öffnet und schließt sich sanft und rastet leichtgängig einKein Reiben, kein Schleifen und kein gewaltsames Schließen
TürdichtungÜberprüfen Sie die sichtbaren Spalten rund um die TürDie Versiegelung erscheint gleichmäßig und einheitlich
StromSteckdosen, Beleuchtung und Bedienelemente prüfenAlle elektrischen Funktionen funktionieren
BelüftungSchalten Sie die Ventilatoren ein und spüren Sie den LuftstromEs ist ein Luftstrom vorhanden, der gleichmäßig ist
KabelwegÜberprüfen Sie freiliegende Kabel rund um den StandKeine Stolpergefahr auf den Gehwegen
InnenausstattungSchutzfolie und sichtbare Verpackungsreste entfernenDer Stand ist sauber und einsatzbereit
NutzertestSetzen Sie sich oder stellen Sie sich im Innenraum hin, um eine kurze Telefonsimulation durchzuführenDie Kabine eignet sich für normale Arbeit

Lassen Sie die Endabnahme nicht aus. Kleine Montagefehler, wie beispielsweise ein unebener Untergrund oder eine schlecht ausgerichtete Tür, können den täglichen Gebrauch und die akustische Privatsphäre beeinträchtigen.

B&H Elite-S – Installationshinweise

Berücksichtigen Sie bei der Planung des Zugangs und der Handhabung die folgenden Angaben zum B&H Ergonomics Elite-S:

Installationsdetails zu Elite-SPlanungshinweis
VerpackungSchutzkiste aus Holz
KistengrößeB 2360 × T 680 × H 1350 mm / ca. 92,9 × 26,8 × 53,1 Zoll
VerpackungsgewichtEtwa 390 kg / 860 lb
Standard-InstallationswegSelbstmontage durch den Kunden
Montage an der vorbereiteten BaustelleDrei Personen können Elite-S nach dem Auspacken und unter Beachtung der Montageanleitung in etwa 10 Minuten zusammenbauen.
Optionaler ServiceIn den USA, Kanada und Sydney kann je nach Standort und Verfügbarkeit eine „White-Glove“-Installation durch einen Drittanbieter organisiert werden.

Für Käufer, die noch bei der Auswahl ihres Messestandes sind, lautet der Hinweis zur Aufstellung ganz einfach: Wählen Sie den Stand erst aus, nachdem Sie die Route, die Etage und die Stromversorgungsbedingungen überprüft haben. Ein Stand, der zwar in den Raum passt, aber nicht durch das Gebäude transportiert werden kann, ist nicht aufstellungsbereit.

Was Sie vorbereiten sollten, bevor Sie ein Angebot einholen

Wenn Sie möchten, dass B&H Ergonomics vor dem Kauf oder der Lieferung die Passform überprüft, bereiten Sie bitte Folgendes vor:

  • Letzte Fotos vom Standstandort.
  • Fotos vom Transportweg vom Ladeplatz bis zum Bestimmungsraum.
  • Maße von Türen, Flur und Aufzug.
  • Tragkraft des Aufzugs.
  • Bodenart sowie Angaben zu eventuellen Gefällen oder Doppelböden.
  • Steckdosenposition und Stromversorgung.
  • Bevorzugte Ausrichtung des Messestandes und Öffnungsrichtung der Tür.
  • Ob eine Selbstmontage oder Unterstützung bei der Installation durch einen Drittanbieter erforderlich ist.

Diese Informationen helfen B&H Ergonomics dabei, das Projekt schneller zu prüfen und den richtigen nächsten Schritt zu empfehlen, sei es die Modellbestätigung, die Layoutplanung oder die Unterstützung bei der Installation.

FAQ

Was sollte ich vor der Lieferung einer Telefonkabine ins Büro überprüfen?

Bitte klären Sie vor der Lieferung die Kistenabmessungen, das Paketgewicht, den Empfangsort, die Anfahrtsroute, die Aufzugskapazität, die Türbreite, die Kurven im Flur, den Zustand des Fußbodens, die Lage der Steckdosen sowie die endgültige Ausrichtung des Standes ab. Für das Modell B&H Ergonomics Elite-S planen Sie bitte eine schützende Holzkiste mit den Maßen ca. B 2360 × T 680 × H 1350 mm und einem Gewicht von ca. 390 kg / 860 lb ein.

Kann eine Telefonkabine im Büro auf Teppichboden aufgestellt werden?

Eine Bürotelefonkabine kann oft auf einem kurzflorigen Objektteppichboden aufgestellt werden, sofern der Boden stabil ist und die Kabine korrekt nivelliert werden kann. Vermeiden Sie dicke, weiche oder unebene Teppichböden, die die Kabine instabil machen oder die Ausrichtung der Tür beeinträchtigen könnten. Wenn Sie sich über den Zustand des Bodens nicht sicher sind, erkundigen Sie sich bitte vor der Lieferung bei B&H Ergonomics.

Ist für die Installation einer Telefonzelle im Büro ein Elektriker erforderlich?

Nicht immer. Bei vielen Projekten mit Telefonkabinen im Büro wird eine vorhandene Steckdose genutzt, doch die erforderliche Spannung, der Steckertyp und die elektrischen Vorschriften hängen vom jeweiligen Modell und Markt ab. Falls eine neue Steckdose, ein fest verlegter Anschluss, eine Bodensteckdose oder eine neue Kabelverlegung erforderlich ist, sollten Sie einen qualifizierten Elektriker beauftragen und die örtlichen Bauvorschriften beachten.

Wie viele Personen werden für die Montage des B&H Ergonomics Elite-S benötigt?

Bei einer vorbereiteten Elite-S-Installation können drei Personen den Stand nach dem Auspacken und unter Einhaltung der richtigen Montagereihenfolge in etwa 10 Minuten aufbauen. Dies setzt voraus, dass der Weg frei ist, der Boden vorbereitet ist, die Teile sortiert sind und das Team vor Beginn der Montage bereit ist.

Bietet B&H Ergonomics einen Installationsservice an?

Die Selbstmontage durch den Kunden ist die Standardvorgehensweise. Falls für ein Projekt eine umfassende Betreuung erforderlich ist, kann B&H Ergonomics je nach Standort und Verfügbarkeit einen Installationsservice durch Drittanbieter in den Vereinigten Staaten, Kanada und Sydney koordinieren. Bitte klären Sie dies vor der Lieferung ab, falls für Ihr Gebäude strenge Zugangs- oder Terminvorgaben gelten.
