Lista kontrolna dostawy kapsuł biurowych dla zarządców obiektów

Szybka odpowiedź

Lista kontrolna dotycząca dostawy modułów biurowych pomaga kierownikom obiektów potwierdzić termin dostawy, wyznaczony punkt dostawy, dostęp do rampy lub wejścia, plan rozładunku, trasę przejazdu windą towarową, kontrolę odbiorczą, odnotowanie uszkodzeń, przemieszczenie modułów wewnątrz obiektu oraz przekazanie instalacji przed przybyciem modułów. Największe ryzyko wiąże się z podpisaniem potwierdzenia odbioru przesyłki przed sprawdzeniem opakowania, liczby opakowań i widocznego stanu towaru.

Ostatnia aktualizacja: 4 czerwca 2026 | Autor: Richard | Szacowany czas czytania: 12 minut

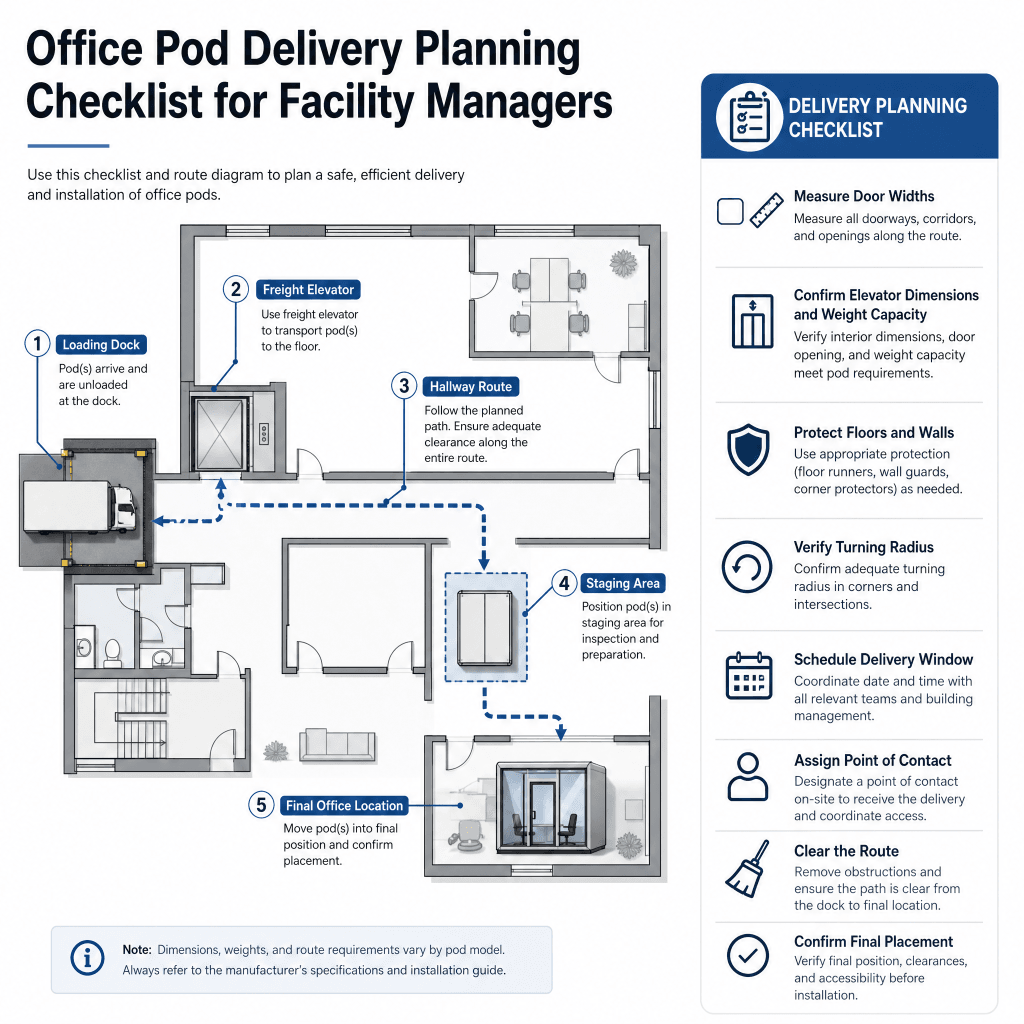

Lista kontrolna dostawy kapsuły biurowej

Zacznij od terminu dostawy, a nie daty instalacji

Pierwszym błędem związanym z dostawą, jaki dostrzegam w projektach dotyczących modułów biurowych, jest traktowanie “dostawy” jako pojedynczego, prostego zdarzenia. Dla zarządcy obiektu jest to łańcuch odpowiedzialności. Projekt przechodzi z rąk dostawcy do przewoźnika, następnie do zespołu odbiorczego w budynku, a potem do osób, które przenoszą i montują moduł.

Ta seria zazwyczaj składa się z czterech odrębnych pytań:

  • Gdzie zatrzyma się przewoźnik towarowy?
  • Kto rozładowuje towary z pojazdu?
  • Kto przenosi paczkę lub moduły z punktu odbioru do docelowego pomieszczenia?
  • Kto montuje, sprawdza i zatwierdza gotowy moduł?

W firmie B&H Ergonomics standardowa dostawa odbywa się zazwyczaj do rampy załadunkowej lub punktu dostawczego na parterze, chyba że w ofercie lub zakresie projektu uzgodniono transport wewnątrz budynku, transport na wyższe piętra, rozpakowanie lub montaż. To rozróżnienie ma znaczenie, ponieważ projekt może zostać “dostarczony” do budynku, a mimo to nadal konieczne może być lokalne przeniesienie kontenera, zanim trafi on do docelowego pomieszczenia.

Firma B&H Ergonomics obsługuje dostawy na warunkach DDP do Europy, Stanów Zjednoczonych, Wielkiej Brytanii i Australii. W przypadku innych krajów warunki dostawy należy potwierdzić przed zatwierdzeniem zamówienia. W przypadku projektów realizowanych poza wymienionymi regionami objętymi warunkami DDP firma B&H może zorganizować transport co najmniej do najbliższego portu morskiego, a następnie przeanalizować najbardziej praktyczną opcję dalszej dostawy do miejsca przeznaczenia.

Incoterms są przydatne, ponieważ wyjaśniają podział obowiązków, kosztów i ryzyka między kupującym a sprzedającym, ale nie zastępują pisemnego planu budowy. Zasady ICC Incoterms 2020 należy traktować jako ramy umowne, a nie jako zapewnienie, że usługa obejmuje wszystkie elementy związane z budową. W zamówieniu należy jasno określić miejsce dostawy: port morski, rampa załadunkowa, wejście na parterze, magazyn, strefa odbioru na placu budowy lub montaż w pomieszczeniu docelowym.

Utwórz arkusz zakresu dostawy przed zarezerwowaniem ciężarówki

Zanim zaczniesz mierzyć drzwi lub rezerwować miejsce przy rampie, przygotuj jednostronicowy arkusz określający zakres dostawy. Dzięki temu dostawca, przewoźnik, zarządca nieruchomości i zespół obiektu nie będą używać słowa “dostawa” w różnych znaczeniach.

Pytanie dotyczące zakresuKierownik obiektu OdpowiedźDlaczego warto pisać
Nazwany punkt dostawyPołudniowa rampa załadunkowa, punkt odbioru na parterze, magazyn, port morski lub pomieszczenie końcowePrzewoźnik potrzebuje punktu zatrzymania, a nie ogólnego adresu biura
Rozładunek wliczony w cenę?Tak, nie lub potwierdź z podaniem wycenyWarunki dostawy i usługa rozładunku to nie zawsze to samo
Czy w cenie uwzględniono transport wewnątrz budynku lub na piętro?Tak, nie, lokalna firma przeprowadzkowa, instalator lub zespół wewnętrznyStandardowa dostawa towaru może zakończyć się przed ostatnim pokojem
Instalacja wliczona w cenę?Tak, nie, zespół wewnętrzny lub lokalny instalatorPrzekazanie dostawy i przekazanie instalacji to odrębne obowiązki
Właściciel inspekcji opakowańOsoba wyznaczona oraz osoba zastępczaW przypadku widocznych uszkodzeń należy sporządzić protokół uszkodzeń przed złożeniem podpisu
Właściciel sprzętu do przeprowadzekBudynek, przewoźnik, instalator lub zespół obiektuPozwala uniknąć sytuacji, w której ciężarówka utknie w miejscu, oraz pośpiesznej obsługi ręcznej
Metoda zgłaszania uszkodzeńZdjęcia, list przewozowy, potwierdzenie odbioru, dane kontaktowe dostawcy, termin zgłoszenia reklamacjiZabezpiecza dokumentację przewozową w przypadku podejrzenia uszkodzenia ładunku podczas transportu

Należy wykorzystać ten arkusz w dokumentacji zakupowej, wniosku o budowę oraz planie działania na dzień dostawy. Nie jest to może zbyt efektowny dokument, ale to właśnie on zapobiega sytuacji, w której dostawa przeradza się w negocjacje na korytarzu.

Lista kontrolna 10 dni roboczych przed dostawą

Skorzystaj z tej listy kontrolnej przed wysłaniem kapsuły lub natychmiast po otrzymaniu informacji o szacowanym czasie przybycia.

PozycjaCo należy potwierdzićDlaczego to ma znaczenie
Punkt dostawyRampa załadunkowa, wejście na parterze, magazyn, port morski lub ostatnie pomieszczenieZapobiega sytuacji, w której przewoźnik zatrzyma się w miejscu, z którego Twoja ekipa nie będzie mogła odebrać towaru
Kontakt w sprawie dostawyImię i nazwisko, telefon, adres e-mail i kontakt zapasowyKierowcy frachtowi i zespoły budowlane potrzebują osoby kontaktowej
Zatwierdzenie budynkuZarządca nieruchomości, punkt ochrony, rezerwacja rampy załadunkowej, zaświadczenia lub formularze dostawy (w razie potrzeby)Wiele budynków nie przyjmuje ładunków bez uprzedzenia
Okno dostawyGodziny pracy, dostęp poza godzinami pracy, umówione terminy przy doku, ograniczenia związane z lokalnymi świętamiStojaki biurowe są często dostarczane jako duże, zapakowane moduły
Wsparcie rozładunkuWózek widłowy, wózek paletowy, rampa przeładunkowa, samochód z windą załadowczą lub ekipa odbiorczaPozwala uniknąć przestojów w dostawie po przybyciu ciężarówki.
Winda towarowaRozmiar drzwi, rozmiar kabiny, dopuszczalna masa, zasady rezerwacjiPotwierdza, czy paczka może zostać przeniesiona na górę w nienaruszonym stanie
Trasa wewnętrznaDrzwi, zakręty, szerokość korytarza, schody, rampy, przeszkody sufitoweOkreśla, czy paczka powinna pozostać nienaruszona, czy też powinna zostać otwarta w doku
Obszar postojuCzyste, suche i bezpieczne miejsce w pobliżu punktu dostawyZapobiega uszkodzeniom i utracie sprzętu podczas rozpakowywania
Zespół instalacyjnyWewnętrzny zespół, lokalny instalator lub profesjonalna ekipaDostawa i instalacja nie zawsze są tą samą usługą
Odbieranie dokumentacjiLista pakowania, odniesienie do zamówienia, zdjęcia, noty przewozoweKonieczne, jeśli należy zgłosić widoczne uszkodzenia lub brakujące części

Jeśli projekt znajduje się nadal na etapie wyboru modelu, zapoznaj się z B&H Ergonomics kapsuły biurowe przed zatwierdzeniem planu dostaw. Budka telefoniczna dla jednej osoby, kabina robocza dla dwóch osób oraz kabina konferencyjna mogą mieć zupełnie inne wymagania dotyczące opakowania, trasy i obsługi.

Macierz odpowiedzialności za dostawę

Sprawna dostawa kabin biurowych to zazwyczaj wynik jasnego podziału obowiązków, a nie kwestia szczęścia. Przydziel wszystkie zadania przed przyjazdem ciężarówki.

ZadanieB&H Ergonomics / DostawcaPrzewoźnik towarowyKierownik obiektuZespół ds. nieruchomości budowlanychInstalator
Potwierdź wymiary opakowań i liczbę opakowańTakNieRecenzjaNieRecenzja
Potwierdź termin dostawy i miejsce przeznaczeniaTakŚledź rezerwacjęZatwierdzićZatwierdzenie, jeśli obowiązują zasady dotyczące budynkuRecenzja
Zarezerwuj rampę załadunkową lub strefę odbioru towarówNieCzasamiTakZatwierdzićNie
Potwierdź, czy potrzebny jest wózek paletowy, wózek widłowy, winda załadowcza lub rampa przeładunkowaPoradaMoże dostarczyć, jeśli zarezerwowanoPotwierdzenieDostawa majowaNie
Sprawdź opakowanie przed podpisaniemNieObecna dostawaTakOpcjonalny świadekOpcjonalnie
W dokumentacji należy odnotować widoczne uszkodzenia opakowaniaNieAkceptuj notacjęTakOpcjonalny świadekOpcjonalnie
Przeniesienie modułów na górę lub do ostatniego pomieszczeniaTylko jeśli uzgodnionoZazwyczaj nieUkładZezwolenie na dostępJeśli uwzględniono
Montaż i wypoziomowanie kapsułyTylko jeśli jest włączonyNieKoordynacjaPozwolenie na pracęTak
Pełna lista prac do wykonaniaWsparcieNieOłówOpcjonalnieWspółpraca z kierownikiem obiektu

Jeśli któryś wiersz jest niejasny, należy go wpisać do planu dostawy przed zarezerwowaniem przesyłki. Zakłady dotyczące terminu dostawy są kosztowne.

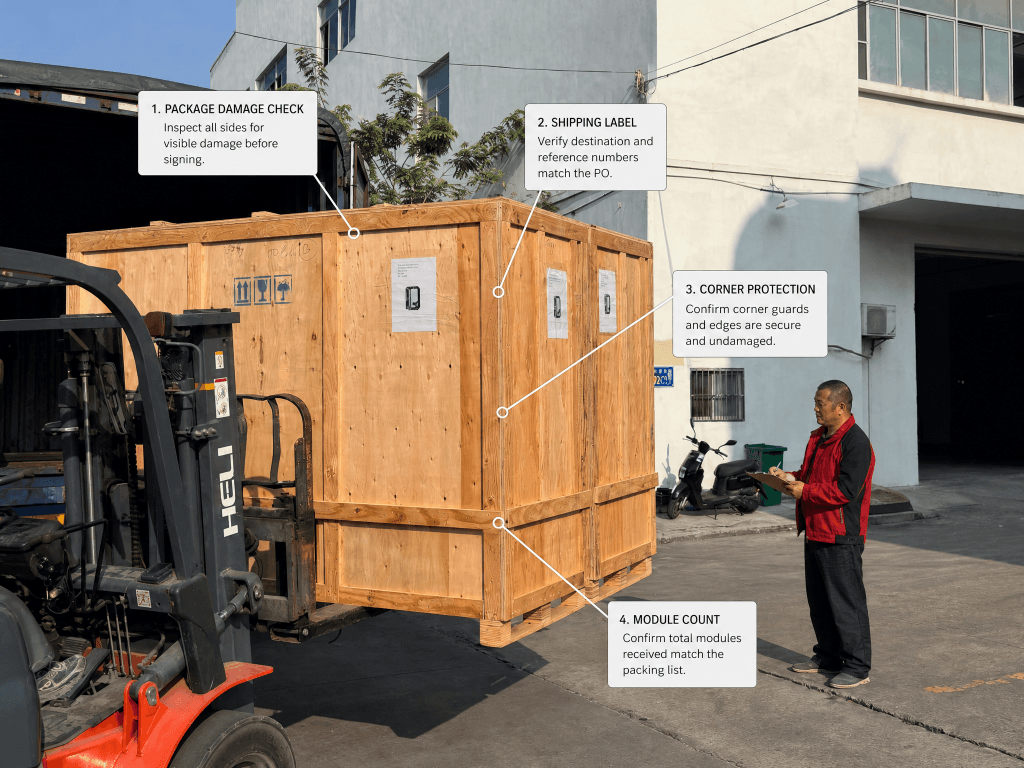

Lista kontrolna dostawy Office Pods

Zmierz trasę po ustaleniu strategii pakowania

Nie należy abstrakcyjnie mierzyć trasy budowy. Najpierw zdecyduj, która strategia pakietowa jest prawdopodobna:

  • Przenieś zapakowaną skrzynię lub paletę z rampy do miejsca docelowego.
  • Otwórz opakowanie w doku i wyjmij moduły zabezpieczone.
  • Przechowaj przesyłkę w bezpiecznym miejscu przejściowym i zainstaluj ją później.
  • W zakresie prac budowlanych warto zatrudnić lokalną firmę przeprowadzkową.

Każda strategia wymaga innych pomiarów. Strategia oparta na skrzyniach zależy od rozmiaru palety, ograniczeń windy oraz przestrzeni potrzebnej do skrętu. Strategia modułowa zależy od najdłuższego panelu, zabezpieczenia szkła, zakrętów na schodach oraz dyscypliny w rozmieszczaniu elementów.

Poproś dostawcę o:

  • wymiary zapakowanego opakowania;
  • największy rozmiar pojedynczego modułu do samodzielnego montażu;
  • przybliżona waga w opakowaniu;
  • zalecana liczba opiekunów;
  • czy drzwi szklane lub panele ścienne wymagają szczególnego traktowania;
  • czy paczkę można otworzyć na rampie załadunkowej i przetransportować w mniejszych częściach.

Następnie należy zapisać pomiary, które mają wpływ na decyzję dotyczącą postępowania.

Szczegóły trasyDlaczego to ma znaczenie
Wysokość doku i dostęp dla ciężarówekOkreśla, czy potrzebny jest podnośnik lub płyta dokująca.
Drzwi i wnętrze windy towarowejDecyduje, czy spakowane moduły mogą przemieszczać się na górę
Nośność windySprawdza, czy paczka, wyposażenie i osoby obsługujące mieszczą się w wyznaczonych granicach
Najniższa przeszkoda nad głowąPodczas przemieszczania należy uważać na rury, przewody tryskaczowe, znaki lub nisko zawieszone elementy wyposażenia
Najciaśniejszy zakrętCzęsto decyduje o tym, czy długi panel szklany lub ścienny musi być przenoszony osobno
Rozmiar obszaru postojowegoUtrzymuje moduły w porządku przed montażem
Dostęp do pomieszczeń końcowychPotwierdza, że ostatnie przejście jest przejezdne, a nie tylko dok

W przypadku większych układów miejsc pracy, przewodnik ’B&H Ergonomics” dotyczący Planowanie komercyjnej przestrzeni biurowej za pomocą kapsuł biurowych może pomóc zespołom zarządzającym obiektami w powiązaniu planowania dostaw z rozmieszczeniem modułów, przepływem towarów oraz przyszłym wykorzystaniem obiektu.

Co zrobić, jeśli w budynku nie ma ruchomego sprzętu?

Wiele budynków komercyjnych jest wyposażonych w wózek paletowy, windę towarową, rampę przeładunkową lub inne urządzenia do obsługi rampy przeładunkowej. Niektóre jednak nie. Najgorszym momentem na odkrycie tego braku jest sytuacja, gdy kierowca czeka na zewnątrz z załadowanym kontenerem biurowym.

Jeśli w budynku nie ma specjalistycznego sprzętu do przenoszenia, kontener z elementami do samodzielnego montażu może zapewnić większą elastyczność niż w pełni zmontowana obudowa. W niektórych projektach opakowanie można ostrożnie otworzyć i wnosić na górę moduł po module, zamiast przenosić przez budynek jedną dużą skrzynię.

Nie oznacza to, że praca powinna być przypadkowa. Każdy moduł należy traktować jako chroniony komponent:

  • Panele szklane należy przechowywać w pozycji pionowej i zapewnić im odpowiednią ochronę.
  • Oznaczaj worki na sprzęt.
  • Należy unikać przeciągania paneli po podłodze.
  • Nie należy układać ciężkich elementów na elementach wentylacyjnych, oświetleniowych ani elektrycznych.
  • Listę pakowania należy przechowywać razem z modułami do momentu zakończenia ostatecznego montażu.
  • Przed rozpakowaniem należy sfotografować widoczne uszkodzenia opakowania.

W przypadku materiałów ciężkich lub nieporęcznych należy przestrzegać zasad bezpiecznego przenoszenia materiałów oraz sprawdzić nośność wszelkich urządzeń mechanicznych. OSHA wytyczne dotyczące transportu i magazynowania materiałów stanowi przydatny przewodnik dotyczący ogólnych środków ostrożności związanych z przechowywaniem, układaniem w stosy i obsługą, choć ostateczną decyzję na miejscu powinien podjąć zespół budowlany lub lokalny inspektor ds. bezpieczeństwa.

Postępuj zgodnie z następującą zasadą: jeśli trasa transportu nie jest pewna, nie otwieraj paczki, dopóki nie sfotografujesz jej stanu zewnętrznego, nie sprawdzisz listy przewozowej i nie wyznaczysz jednej osoby do śledzenia każdego modułu od rampy załadunkowej do strefy przygotowawczej.

Odbiór inspekcji przed podpisaniem umowy

Najważniejsza zasada dotycząca dnia dostawy jest prosta: sprawdź opakowanie przed podpisaniem umowy.

Jeśli opakowanie jest czyste i nienaruszone, i tak zrób zdjęcia potwierdzające prawidłowość dostawy. Jeśli opakowanie jest wgniecione, podarte, mokre, zgniecione, przebite, ponownie zaklejone taśmą lub przesunięte na palecie, nie podpisuj dokumentu tak, jakby wszystko dotarło w idealnym stanie.

Punkt kontrolnyNa co zwrócić uwagęCo nagrywać
Opakowanie zewnętrzneRozdarcia, zgniecione rogi, przebicia, plamy z wodyZdjęcia panoramiczne i zbliżenia
Stan paletyUszkodzona paleta, przesunięta skrzynia, luźne pasyZdjęcie całej palety i uszkodzonej strony
Etykieta wysyłkowaNumer zamówienia, odbiorca, miejsce przeznaczeniaWyraźne zdjęcie etykiety
Liczba opakowańLiczba paczek w stosunku do listy pakowaniaNiezgodność licznika i noty
Obszary wrażliweZnaki ostrzegawcze w pobliżu szyb, drzwi lub paneliZdjęcie przed otwarciem
Dokumentacja przewoźnikaPotwierdzenie dostawy, list przewozowy, adnotacja o uszkodzeniuWidoczne uszkodzenia opakowania należy opisać przed podpisaniem

Ma to szczególne znaczenie w przypadku ubezpieczenia przesyłki lub weryfikacji przez przewoźnika. Widoczna adnotacja o uszkodzeniu opakowania sporządzona przed złożeniem podpisu jest zazwyczaj bardziej przydatna niż późniejsza informacja, że przesyłka wyglądała na uszkodzoną po odjeździe przewoźnika.

Jeśli kierowca lub recepcja się spieszy, należy spowolnić proces. Dwuminutowa inspekcja może ochronić projekt, którego koordynacja zajęła tygodnie.

Co napisać, gdy opakowanie jest uszkodzone

Należy unikać niejasnych adnotacji, takich jak “z zastrzeżeniem kontroli”. Przed złożeniem podpisu należy opisać to, co widać, używając prostego, rzeczowego języka.

Widoczny stanBetter Freight Note
Zgnieciony narożnik“Zewnętrzny karton zgnieciony w lewym dolnym rogu przed podpisaniem; zrobione zdjęcia”.”
Rozdarta owijka“Folia stretch rozdarta na dłuższym boku; widoczne opakowanie panelu; zrobiono zdjęcia”.”
Opakowanie mokre“Zewnętrzny karton mokry na dolnej krawędzi przed rozładunkiem; zrobiono zdjęcia”.”
Luźna paleta“Paleta uszkodzona i pasy luźne przy dostawie; zdjęcia zrobione przed odbiorem”.”
Brakujący pakiet“Na liście przewozowej widnieją 4 paczki; 3 otrzymane w momencie dostawy”.”

Następnie prześlij zdjęcia, list przewozowy, potwierdzenie dostawy oraz numer zamówienia do osoby kontaktowej u dostawcy. Dzięki temu powstaje bardziej przejrzysty łańcuch dowodowy na potrzeby weryfikacji przez przewoźnika, ubezpieczenia ładunku lub obsługi w zakresie części zamiennych.

Od rampy załadunkowej do pomieszczenia końcowego: Prowadzenie dziennika modułów

Po przyjęciu przesyłki kolejnym zagrożeniem jest transport wewnątrz obiektu. W tym momencie kierownik obiektu powinien zdecydować, czy przenieść zapakowaną przesyłkę, rozpakować ją na rampie załadunkowej, czy też ustawić moduły bliżej pomieszczenia docelowego.

Przenoszenie zapakowanej paczki może przebiegać szybciej, gdy:

  • rampa załadunkowa jest wyposażona w odpowiedni sprzęt;
  • windy towarowa jest wystarczająco duża;
  • droga jest szeroka i prosta;
  • ostatni pokój znajduje się niedaleko windy.

Otwarcie opakowania i przenoszenie modułów pojedynczo może być lepszym rozwiązaniem:

  • windą jest mała;
  • są tam ciasne zakręty;
  • trasa obejmuje schody;
  • paczka jest zbyt duża, by zmieścić się w korytarzu;
  • W budynku nie ma wózka paletowego ani wózka widłowego.

Jeśli rozpakowujesz się wcześniej, kontroluj ten proces. Nie rozrzucaj części po całym biurze. Stwórz jeden obszar składowania, zachowaj widoczność etykiet i oddziel delikatne panele od sprzętu, części ramy, elementów wentylacyjnych, części oświetlenia i akcesoriów.

Moduł / PakietZ inicjatywyMiejsce doceloweStan po przeprowadzceUwagi
Pakiet 1
Pakiet 2
Moduł szyby / drzwi
Skrzynka na sprzęt
Części elektryczne lub wentylatory

Nie chodzi o papierkową robotę samą w sobie. Chodzi o to, aby wiedzieć, czy zadrapanie, brakująca część lub uszkodzony komponent powstały podczas transportu, ruchu wewnętrznego lub montażu.

Przekazanie instalacji i lista zadań

Dostawa nie kończy się w momencie, gdy paczka znajdzie się wewnątrz budynku. Po złożeniu przesyłki kierownik obiektu musi jeszcze przeprowadzić procedurę przekazania.

Skorzystaj z tej listy spraw do dopracowania, zanim instalator opuści miejsce pracy lub zanim Twój wewnętrzny zespół zamknie projekt.

ObszarSprawdź
UmieszczeniePudełko znajduje się w zatwierdzonej lokalizacji i nie blokuje ruchu, wyjścia, dostępu do czyszczenia ani dostępu serwisowego.
PoziomowanieStatyw jest stabilny, wypoziomowany i nie kołysze się.
DrzwiDrzwi otwierają się i zamykają czysto; uszczelki stykają się zgodnie z przeznaczeniem
PaneleSzkło, panele akustyczne, rama, sufit i elementy podłogi nie wykazują widocznych uszkodzeń
WentylacjaWentylatory działają zgodnie z oczekiwaniami, a otwory wentylacyjne nie są zablokowane.
OświetlenieŚwiatła włączają się, a elementy sterujące działają
MocGniazdo, USB i połączenie zasilania działają zgodnie ze specyfikacją
Ścieżka kablowaBrak ryzyka potknięcia się o przewód zasilający
SprzętBrak poluzowanych śrub, brakujących zaślepek lub pozostałości niezidentyfikowanych części
Gotowość użytkownikaZasady rezerwacji, czyszczenia i użytkowania są gotowe
Rekord wsparciaPrzechowywane są zdjęcia, numer zamówienia, kontakt gwarancyjny i pozostałe problemy

Jeśli projekt dotyczy bezpieczeństwa przeciwpożarowego, dostępności dla osób niepełnosprawnych, odległości od instalacji tryskaczowej, poprowadzenia instalacji elektrycznej lub weryfikacji przez lokalne władze, nie traktuj tej listy kontrolnej jako ostatecznej decyzji zgodnej z przepisami. Skorzystaj z zasady B&H Ergonomics przewodnik zgodności podów biurowych oraz uzgodnij ostateczny montaż z ekipą budowlaną, właścicielem nieruchomości, elektrykiem lub lokalnym inspektorem.

Szablon listy kontrolnej dostawy kapsuły biurowej

Skopiuj tę listę kontrolną do pliku projektu.

Przed wysyłką

  • Proszę potwierdzić ostateczny termin dostawy oraz konkretne miejsce przeznaczenia.
  • Należy potwierdzić, czy dostawa ma nastąpić do portu morskiego, rampy załadunkowej, wejścia na parterze, magazynu, pomieszczenia docelowego czy innego wskazanego miejsca.
  • Proszę sprawdzić, czy w cenie zawarte są: rozładunek, transport na piętro, dostawa do wnętrza, rozpakowanie i montaż.
  • Proszę zapytać o wymiary opakowania, liczbę opakowań, największy rozmiar modułu oraz przybliżoną wagę opakowania.
  • Zapytaj, czy pody mogą być przenoszone jako płaskie moduły, jeśli cały zestaw nie może dotrzeć do pomieszczenia.
  • Proszę potwierdzić, czy projekt przewiduje dostawę na warunkach DDP, dostawę do portu, dostawę do nabrzeża, czy też inną formę dostawy.

10 dni roboczych przed przyjazdem

  • Zarezerwuj rampę załadunkową lub strefę odbioru w budynku.
  • Zarezerwuj windę towarową.
  • Należy sprawdzić godziny otwarcia budynku, zasady bezpieczeństwa oraz wymagane dokumenty dotyczące dostawy.
  • Prosimy o potwierdzenie zapotrzebowania na wózek paletowy, wózek widłowy, windę załadowczą, rampę przeładunkową lub ekipę przeprowadzkową.
  • Przejdź całą trasę od ciężarówki do ostatniego pomieszczenia.
  • Wybierz czyste, suche i bezpieczne miejsce do przygotowania.
  • Udostępnienie dostawcy kontaktu w sprawie dostawy i kontaktu zapasowego.

Dzień dostawy

  • Przed podpisaniem należy sprawdzić opakowanie.
  • Sfotografuj każdą stronę opakowania.
  • Fotografowanie etykiet wysyłkowych i referencji zamówień.
  • Porównaj liczbę paczek z listą przewozową.
  • Widoczne uszkodzenia paczki należy odnotować na dokumentach przewoźnika przed ich podpisaniem.
  • Zachowaj kopie dokumentów dostawy.
  • Przenosić pakiet lub moduły dopiero po przygotowaniu trasy i sprzętu.

Po montażu

  • Sprawdź umiejscowienie, wypoziomowanie, działanie drzwi, paneli, wentylację, oświetlenie i zasilanie.
  • Nagraj zdjęcia ukończonej kapsuły.
  • Przechowywanie informacji o gwarancji i pomocy technicznej.
  • Utwórz krótkie powiadomienie użytkownika dotyczące rezerwacji, czyszczenia i codziennego użytkowania.
  • Wszelkie nierozwiązane kwestie należy umieścić na liście zadań wraz z ich właścicielem i terminem wykonania.

Kiedy poprosić B&H Ergonomics o pomoc

Należy poprosić firmę B&H Ergonomics o sprawdzenie miejsca przeznaczenia, punktu dostawy, trasy dojazdu oraz harmonogramu projektu przed ostatecznym zatwierdzeniem zamówienia, gdy:

  • projekt obejmuje wiele modułów;
  • budynek to wieżowiec biurowy;
  • obiekt nie posiada rampy załadunkowej ani windy towarowej;
  • ostatnie pomieszczenie wymaga pokonywania ciasnych zakrętów, schodów lub dostępu poza godzinami pracy;
  • przesyłka znajduje się poza standardowymi regionami objętymi warunkami DDP;
  • nabywca potrzebuje dostawy do wnętrza obiektu, montażu lub koordynacji dostawy dostosowanej do konkretnego projektu.

W przypadku prostego projektu właściwym pytaniem jest nie tylko “kiedy to nastąpi?”. Zapytaj:

  • Gdzie dokładnie przewoźnik dostarczy towar?
  • Co jest wyłączone z usługi dostawy?
  • Czy pakiet może być przenoszony jako moduły?
  • Co należy sprawdzić przed podpisaniem umowy?
  • Jakie zdjęcia powinniśmy zachować na potrzeby rozpatrywania reklamacji lub kontroli przewozu?

W ten sposób kierownik obiektu sprawia, że dostawa modułów biurowych przestaje być ryzykownym etapem przekazania, a staje się kontrolowanym etapem projektu.

FAQ

Czy dostawa kabin biurowych obejmuje przeniesienie ich na piętro?

Nie automatycznie. B&H Ergonomics zazwyczaj dostarcza towar do doku załadunkowego lub punktu dostawy na dole, chyba że transport na górę, dostawa wewnątrz budynku lub instalacja są wyraźnie uwzględnione w zakresie projektu. Przed zatwierdzeniem zamówienia należy zawsze potwierdzić wskazany punkt dostawy.

Co należy sprawdzić przed podpisaniem potwierdzenia odbioru przesyłki z modułem biurowym?

Należy sprawdzić opakowanie zewnętrzne, stan palety, etykietę wysyłkową, liczbę paczek, widoczne ślady uderzeń, uszkodzenia spowodowane wodą oraz miejsca ponownie zaklejone taśmą. Jeśli opakowanie jest uszkodzone, należy je sfotografować i przed podpisaniem wyraźnie odnotować widoczne uszkodzenia w dokumentach przewoźnika.

Czy moduł biurowy można przenieść bez użycia wózka widłowego?

Czasami, jeśli moduł można rozpakować i przenieść jako oddzielne, zabezpieczone elementy, kierownik obiektu nadal potrzebuje wystarczającej liczby osób, bezpiecznych procedur obsługi, wolnej drogi oraz kontrolowanego miejsca postoju. Ciężkich lub delikatnych elementów nie należy ciągnąć, przenosić w pośpiechu ani obsługiwać bez odpowiedniego planu.

Czy dostawa w systemie DDP obejmuje montaż?

Nie, chyba że montaż jest uwzględniony w ofercie lub pisemnym zakresie projektu. Warunek DDP może wyjaśniać zakres obowiązków związanych z dostawą do wskazanego miejsca przeznaczenia, ale nie należy go traktować jako automatycznego rozładunku, przeniesienia na wyższe piętro, ustawienia w docelowym pomieszczeniu ani montażu.

Kto powinien przygotować rampę załadunkową i strefę odbioru towarów?

Kierownik obiektu powinien koordynować plan dostępu do budynku, chyba że inna strona przyjęła tę odpowiedzialność na piśmie. W ofercie cenowej lub planie dostawy należy określić, czy obejmuje ona pomoc przy rozładunku, obsługę klapy tylnej, dostawę do rampy przeładunkowej, dostawę do wnętrza obiektu lub montaż.

Zdjęcie Richard Chen

Richard Chen

Richard Chen jest inżynierem i menedżerem ds. wsparcia sprzedaży/marketingu w Space Oasis.

pl_PLPL

B&H Office Pod — Zamówienie już od 1 sztuki

przewodnik po kabinach telefonicznych w biurze, kabiny do rozmów handlowych w biurze
  • ISO 23351-1, klasa A – izolacja akustyczna
  • 8 kolorów + 48 kolorów wnętrz
  • Usługa dostawy pod same drzwi
Port morski dla ceny CIF
